制革废水的调试运行

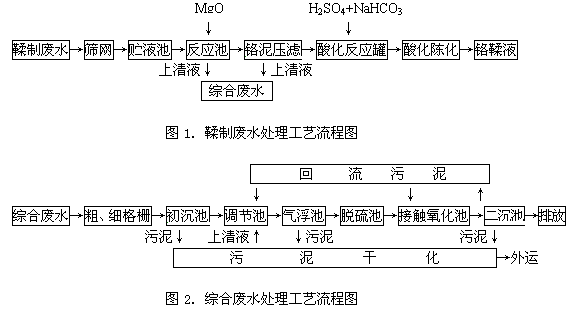

我国制革企业有2000多家,每年排放的废水量占全国工业废水总排放量的0.3%。制革生产工艺过程中使用了各种助剂、鞣剂、加脂剂、涂饰剂等,废水含盐量大、碱性大、COD浓度高、色度高、悬浮物多,污泥量大,且含有较多的硫化物和铬等有毒物质,造成了废水处理的难度极大。由于制革废水水质复杂,处理难度大,所以处理工艺也比较复杂,其中气浮+接触氧化工艺应用较多,技术比较成熟,工艺流程见图1和图2:
该工艺能够回收初鞣和复鞣中的铬,使排放口达到总铬和六价铬排放要求,利用剩余活性污泥的生物絮凝活性直接气浮,利用氧气脱硫,不加药剂,节省运行费用。接触氧化池耐水力水质冲击负荷,出水水质好,运行稳定。
工程竣工后,进入测试运行阶段,调试应按照以下步骤进行:
1. 所有电器开机空载检验,确定无杂音和转动方向正确。
2. 气浮池检验
清水放满气浮池和清水池,启动溶气水泵,这时溶气缸中液位上升,至1/3高度,开启压缩空气阀门。当溶气缸水位达到液位计2/3高度,压力表示数正常时,缓缓打开溶气缸 出水阀,反应池内的水变乳白色,此时注意两个问题:
a.压力表的示数应维持在设计值左右;
b.调节溶气水泵出口阀和溶气缸出口阀,使溶气缸液位稳定在液位管2/3~1/2位置。
3.准备工作
根据处理水量确定菌种用量,每1000m3污水需供给10~15t活性污泥(脱水污泥,含水率80%,最好是制革污泥)。[如果没有菌种,可采用闷曝法培菌。在氧化沟中放满综合污水(不加鞣制废水),每1000m3污水每天投加10Kg磷肥,10Kg砂糖(用化开后倒入),分2~3次投加。闷曝2~3天后,停止曝气,静沉1h,然后进入池容1/5左右的新鲜污水,以后循环进行闷曝、静沉和进水3个过程,每次进水比上次有所增加,闷曝时间有所缩短。当污水水温控制在20℃左右时,经过15天池中污泥浓度即可达到1000mg/L。此时即可
4. 进水调试
a.整个设施开始进水,格栅除污机启动,不进水时关闭格栅机。经常检查格栅运转情况,及时清除栅渣,防止大量悬浮物进入氧化沟。
b.氧化沟开始曝气(鞣制废水在MLSS浓度达到3000mg/L时开始进入),供氧化量不宜过高,否则有机物氧化太快,培养出的活性污泥质轻,污水中溶解氧控制在0.5~1.0mg/L为宜。(不进水时仍进行曝气)
c.将干污泥加少量水捣碎并用浓生活污水和一定量的工业废水稀释,使污泥浓度达到8~10g/L,总体积为氧化沟池容的20%~40%。确认氧化沟内污水pH值在6~9之间后,投入到氧化沟水流活跃的部位,此时保持设计值20%的污水量进入,每3天增加10%(后面可以适当加大),20天左右即可正常运行。
